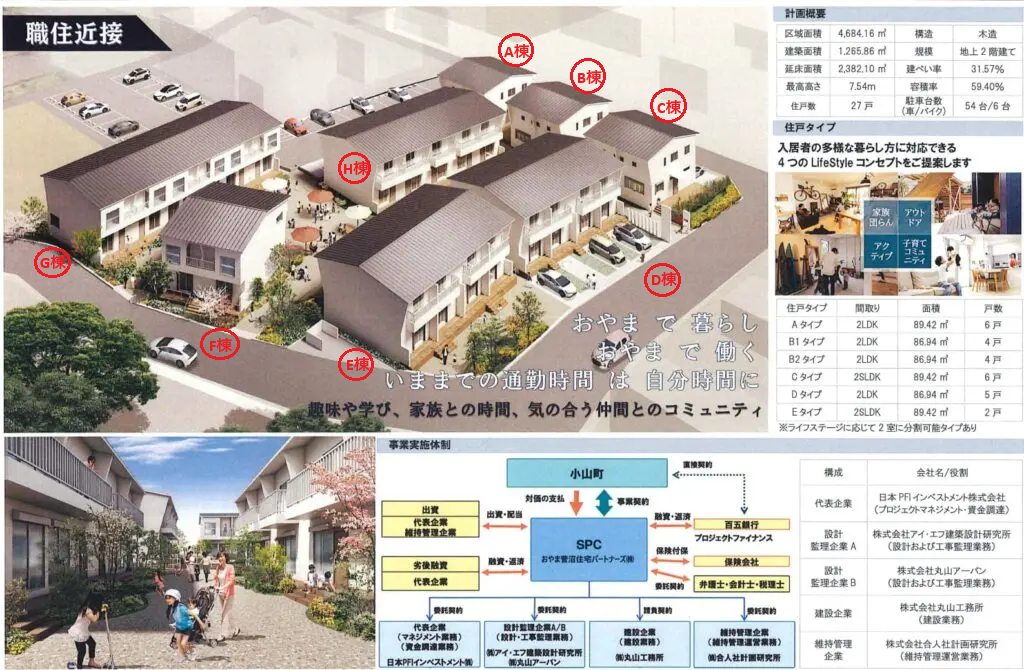

- 所在地
- 静岡県駿東郡小山町菅沼655番地1 他12筆
- 構造
- 木造
- 規模
- 2階

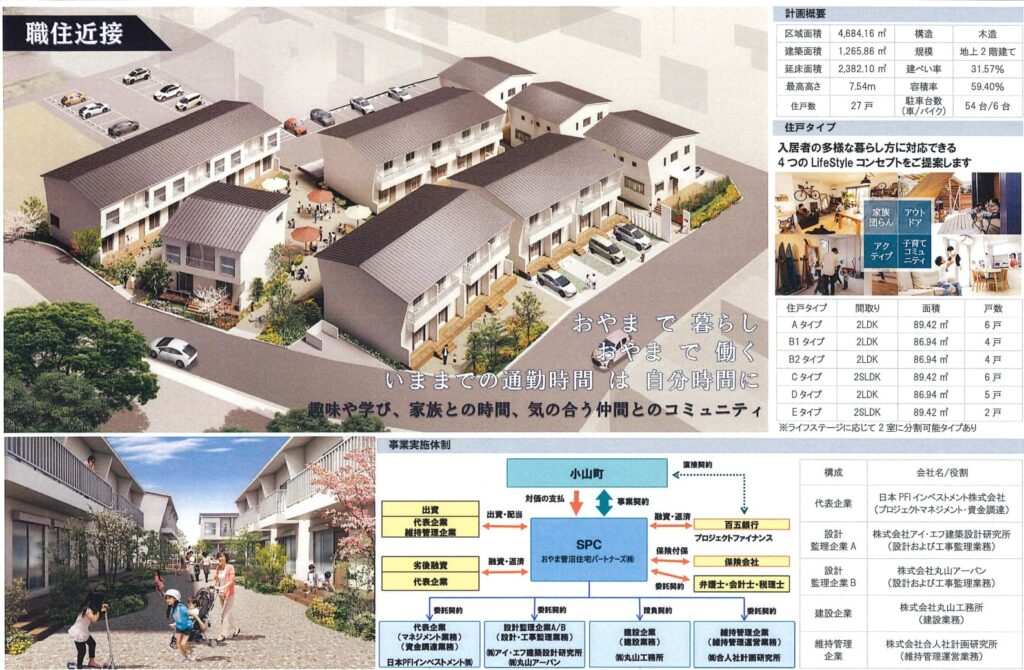

2025年4月15日、菅沼地域優良賃貸住宅整備事業の優先交渉権者に決定いたしました。

- 2026年10月 B-2 B-1棟

- 2026年10月 A-1 A-2 A-3棟全景

- 2026年10月 C-1棟 外部足場解体後の全景です。
- 2026年10月 E-1 B2棟

- 2026年9月14日 神奈川県の進捗確認が行われました。
- 2026年9月14日 近くで町発注による開発造成工事が2月末完成を目指して行われています。町づくり整備の一環として道路も広くなり地元の方はもとより菅沼住宅への住環境の促進につながりますね。

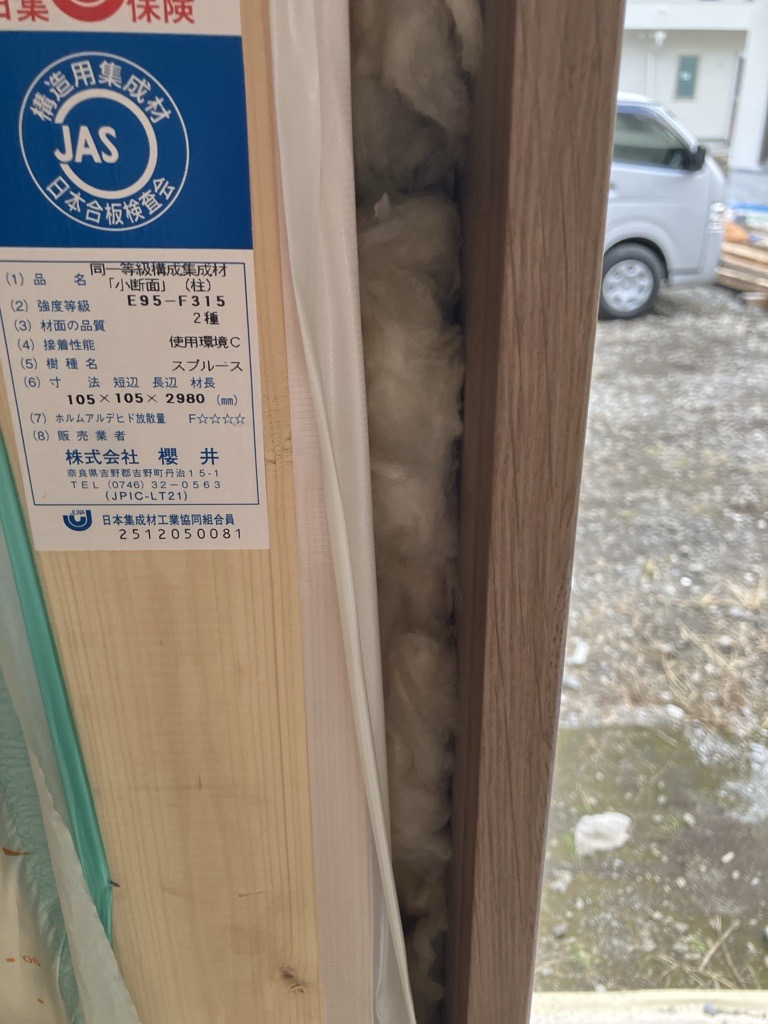

- 2026年9月アルミ建具との隙間にも充填しています

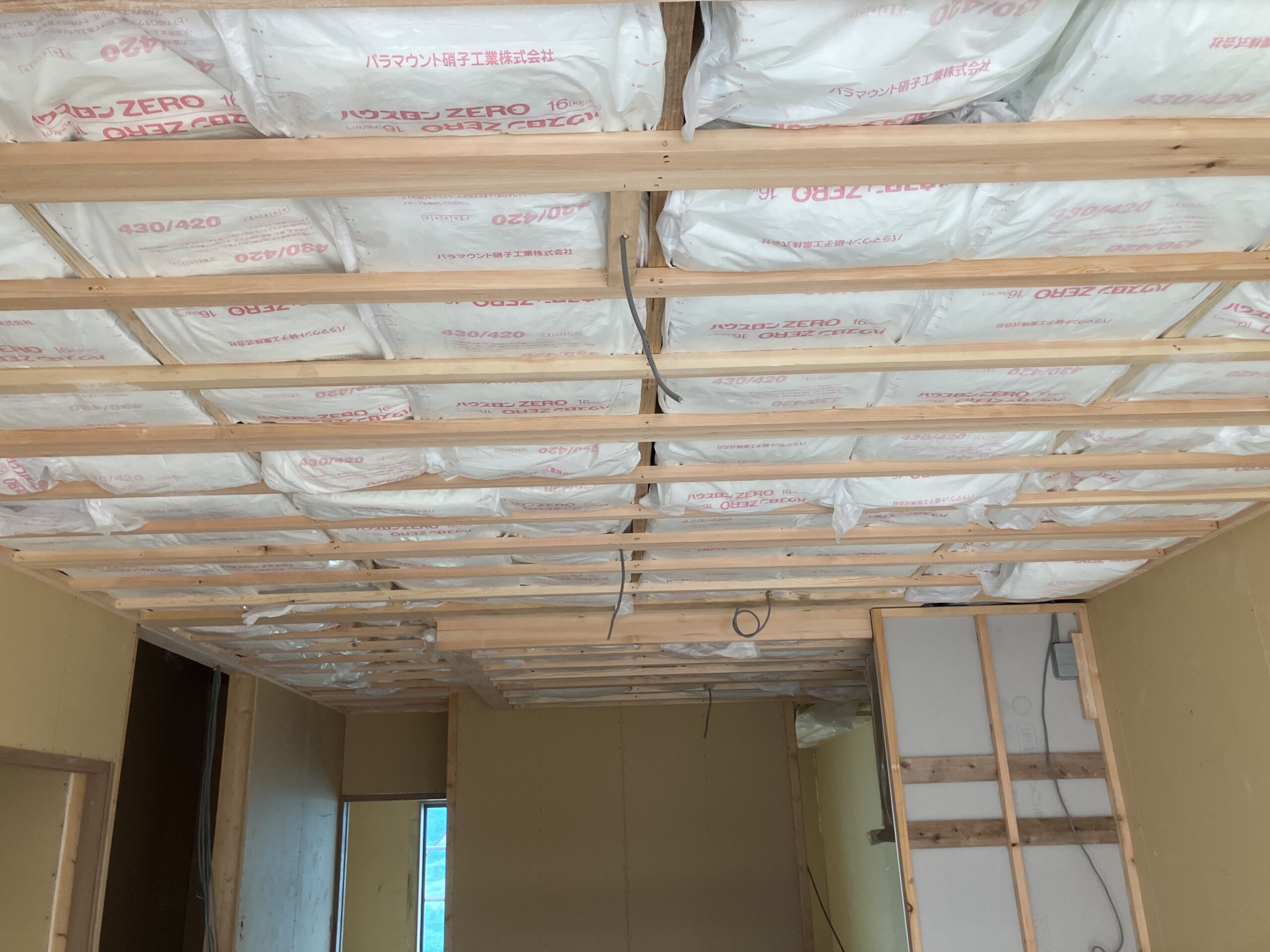

- 2026年9月 2階天井裏の断熱材敷込完了です。

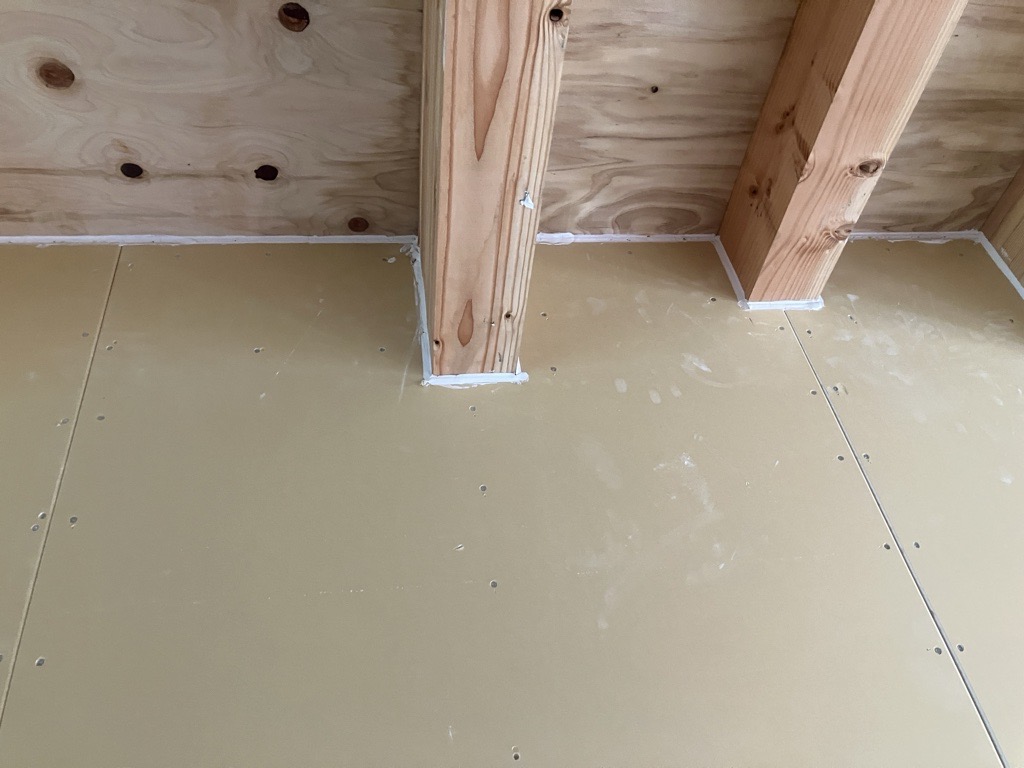

- 2026年9月 エアコン取付用の下地材を入れています。この後に断熱材施工へと進んでいきます。

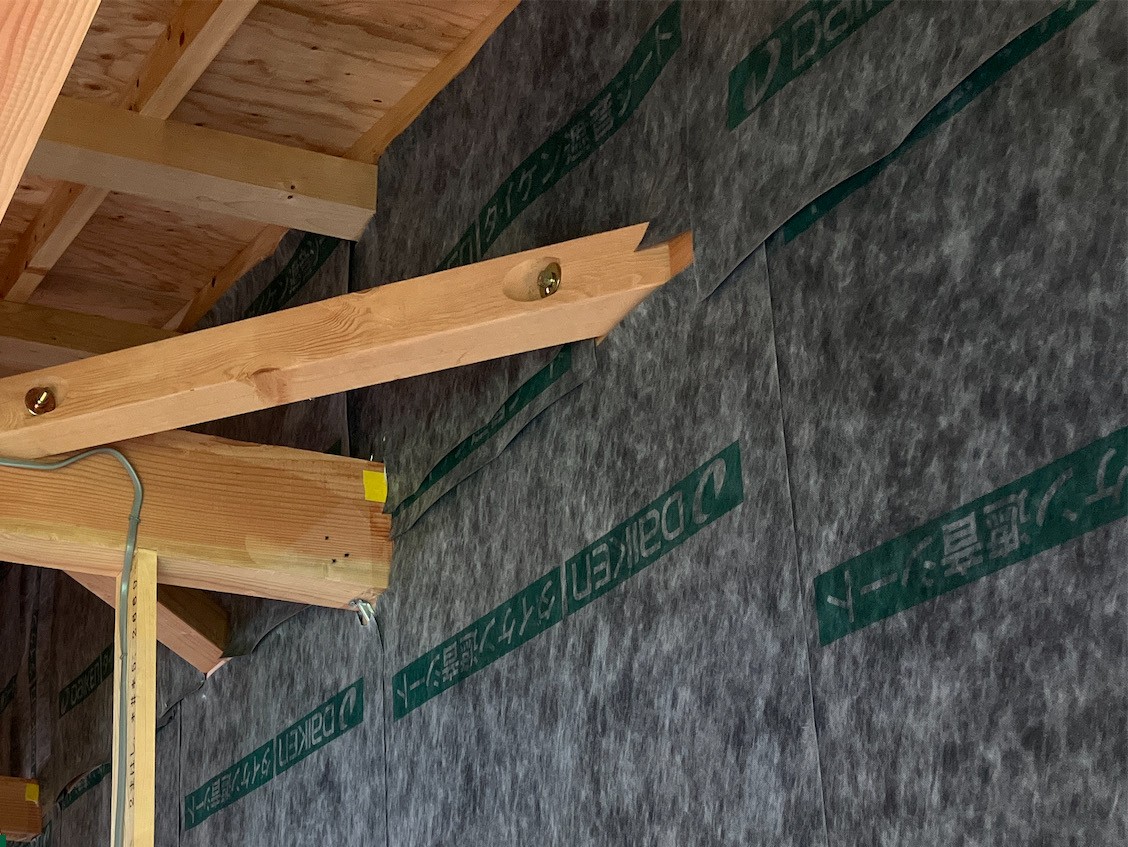

- 2026年9月 窓枠部の石膏ボード張りでクラック防止対策のジョイント部位置状況です。

- 2026年9月 外部に面する壁の断熱材入れ込み状況です。

- 2026年9月 戸境壁 遮音シートの上に石膏ボード厚さ12.5を2重に張りクロス仕上げ前の下地が完了です。

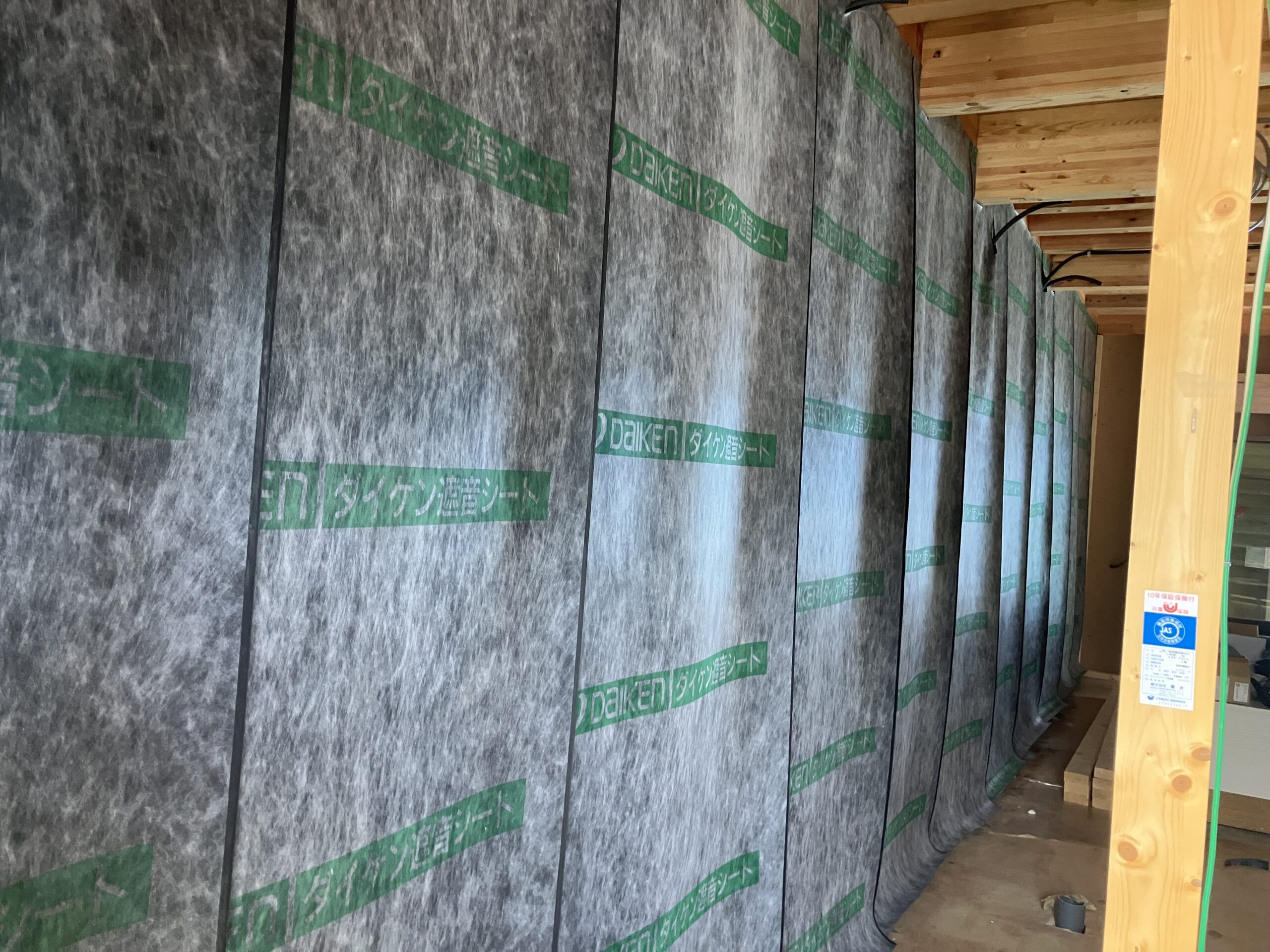

- 2026年9月 ここからは室内の施工状況を見てみましょう。戸境壁の遮音シートです。お隣さんとの壁、両面に施します。
- 2026年9月 戸境壁 2重張り端部の隙間は耐火パテ処理を行っています。
- 2026年9月3日 山北町議会議員による現地視察が行われました。
- 2026年9月 天井内の壁にも隙間なくしっかり取付けます。
- 2026年9月 建方、上棟後、外周をシートで雨水に対する養生を行っています。

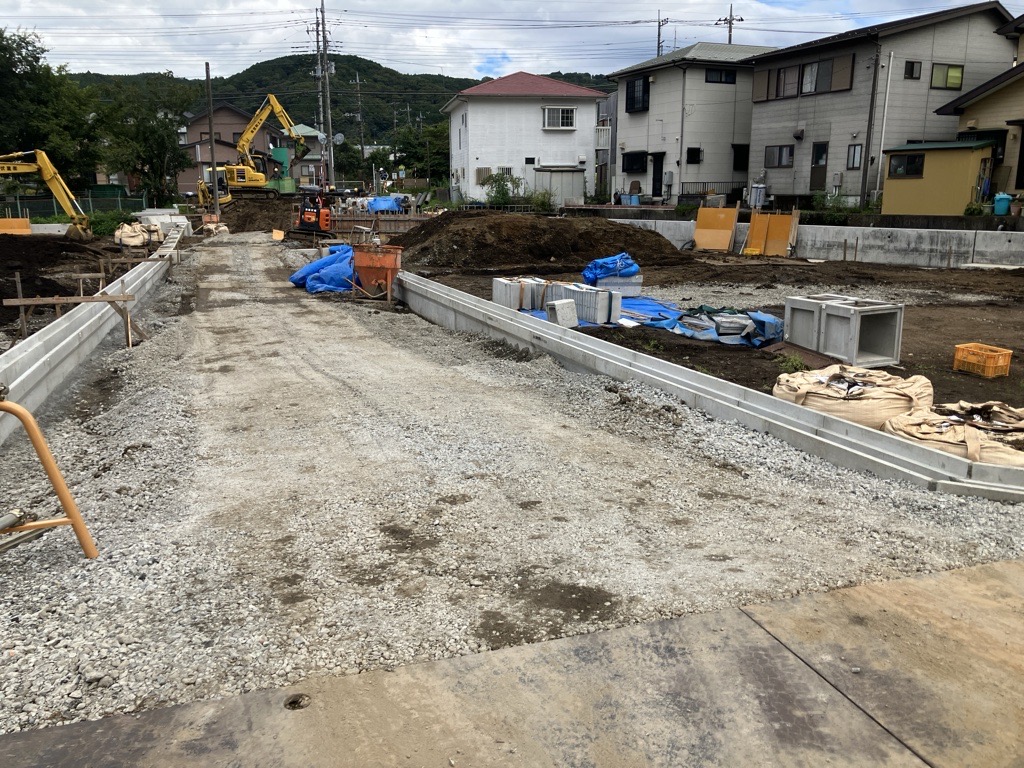

- 2026年9月3日 D-1棟全景です。 いよいよ最終8棟目の基礎工事施工中です。

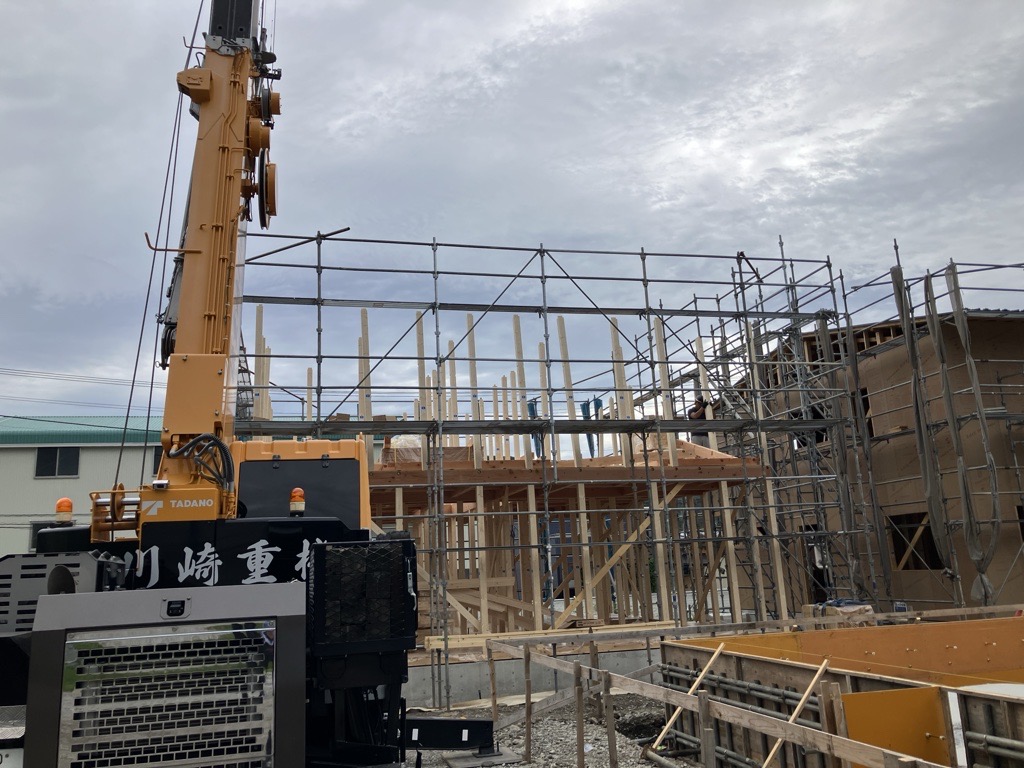

- 2026年9月3日 A-1棟の建方です
- 2026年9月3日 A-2棟全景です
- 2026年9月3日 B-2棟全景です

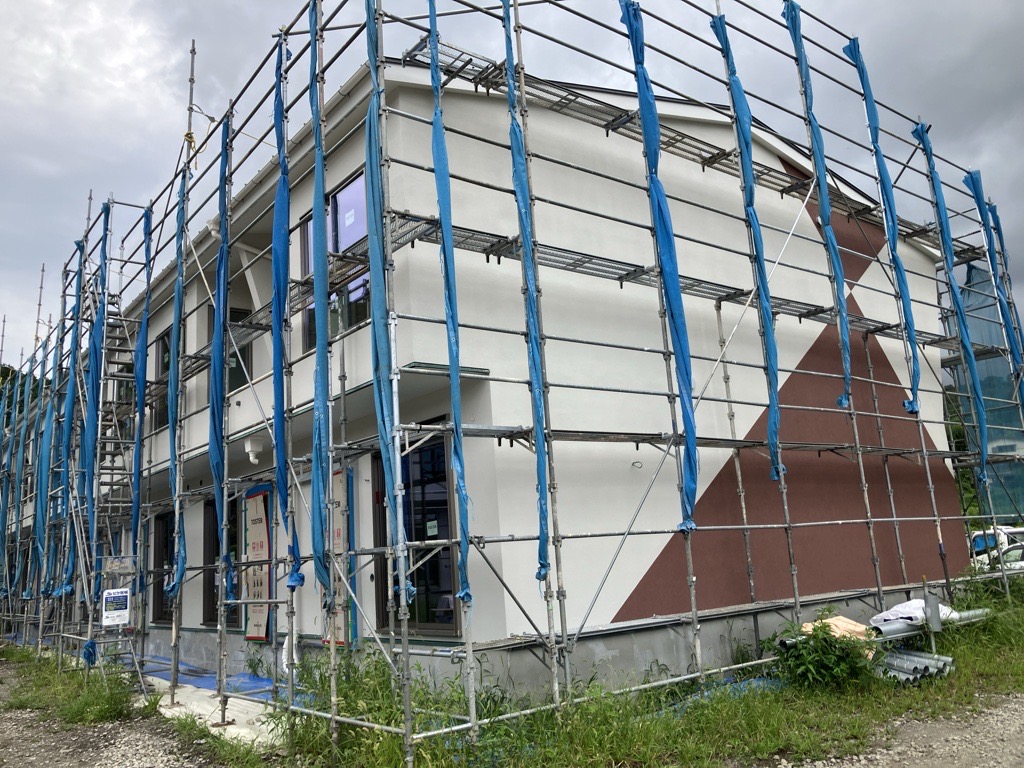

- 2026年9月3日 C-1棟 外部面の仕上げはほとんど完了しています。検査完了後、足場解体、外構工事へと進みます。

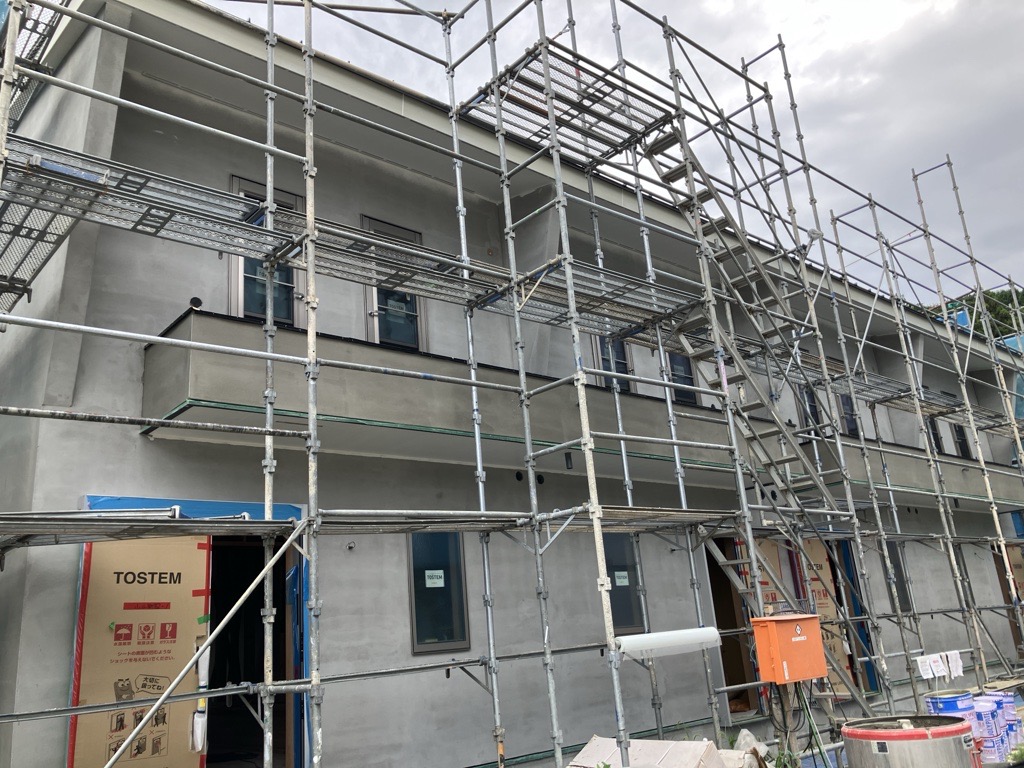

- 2026年7月末 東側より進捗全景
- 2026年7月末 検査状況
- 2026年6月末 東側より進捗全景

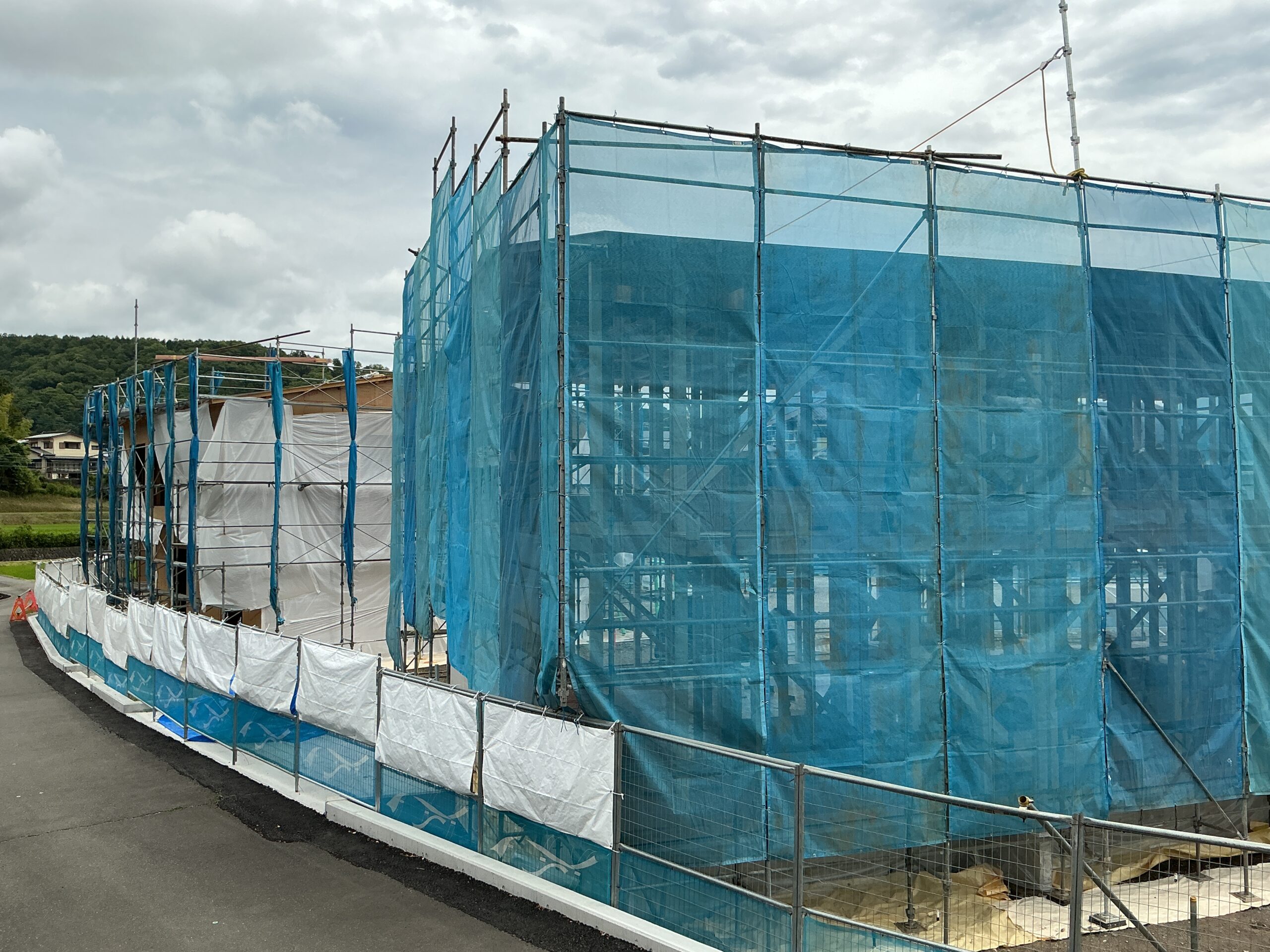

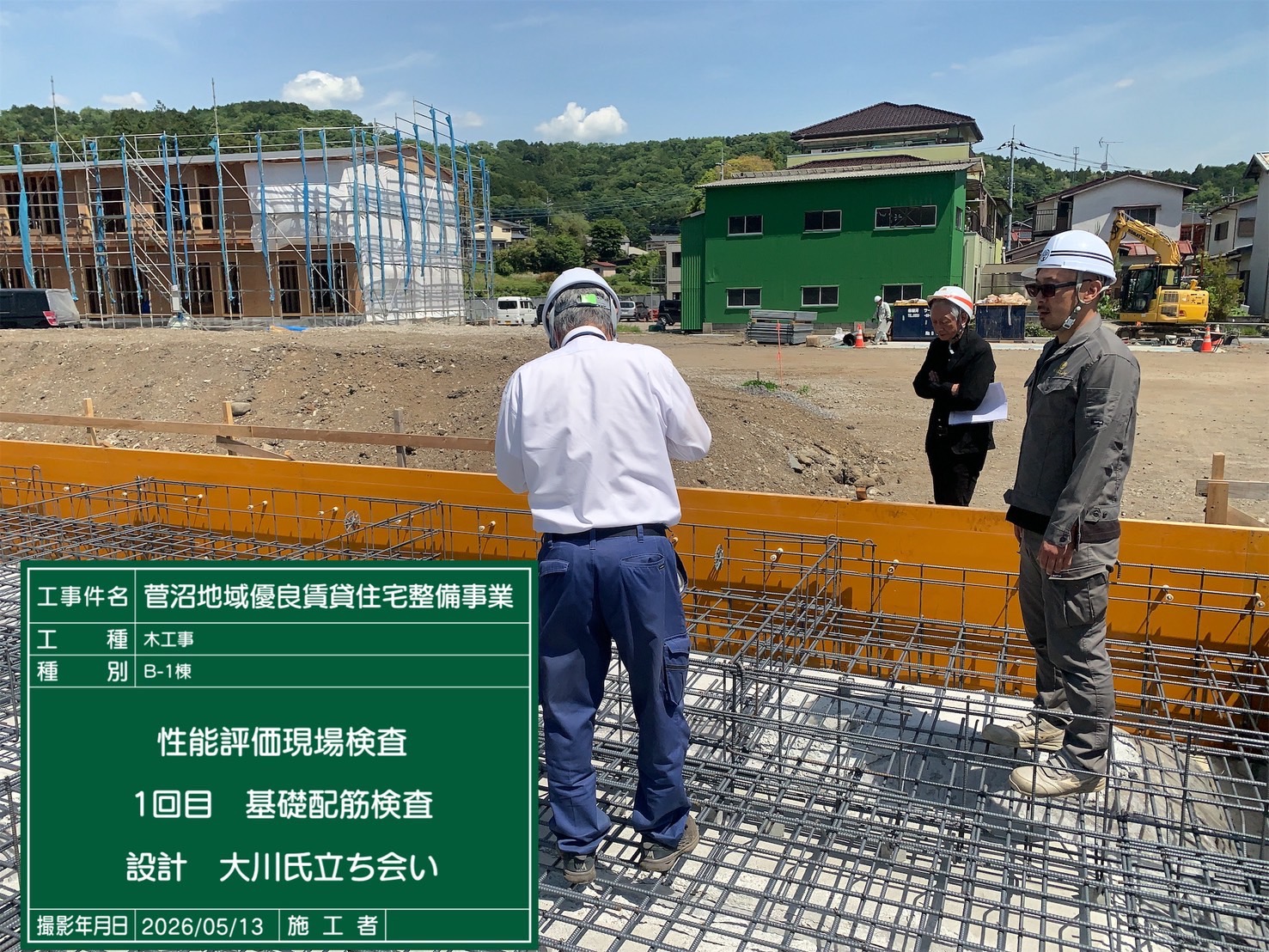

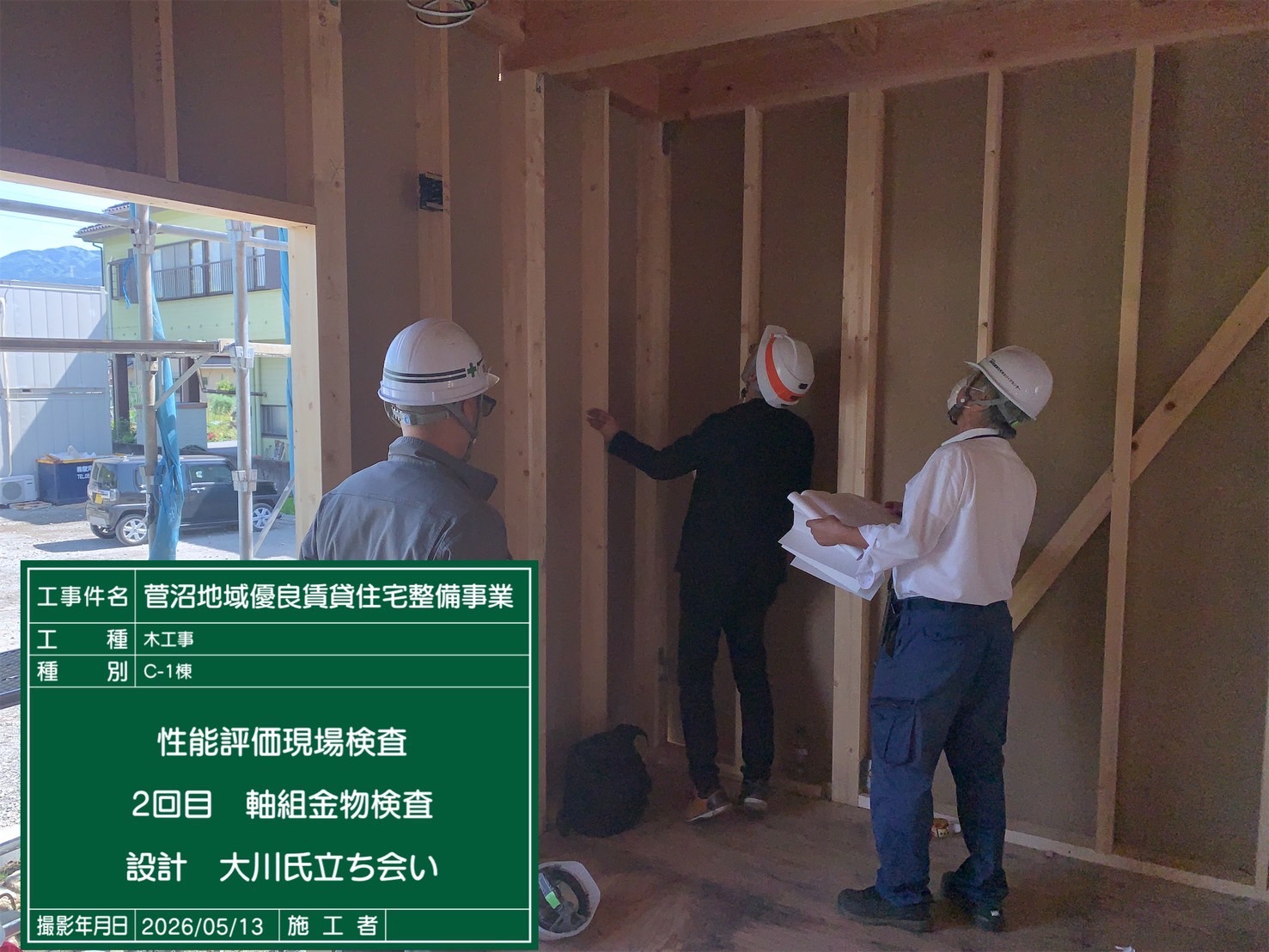

- 2026年7月末 設計監理者による検査は工程毎に全棟実施しています

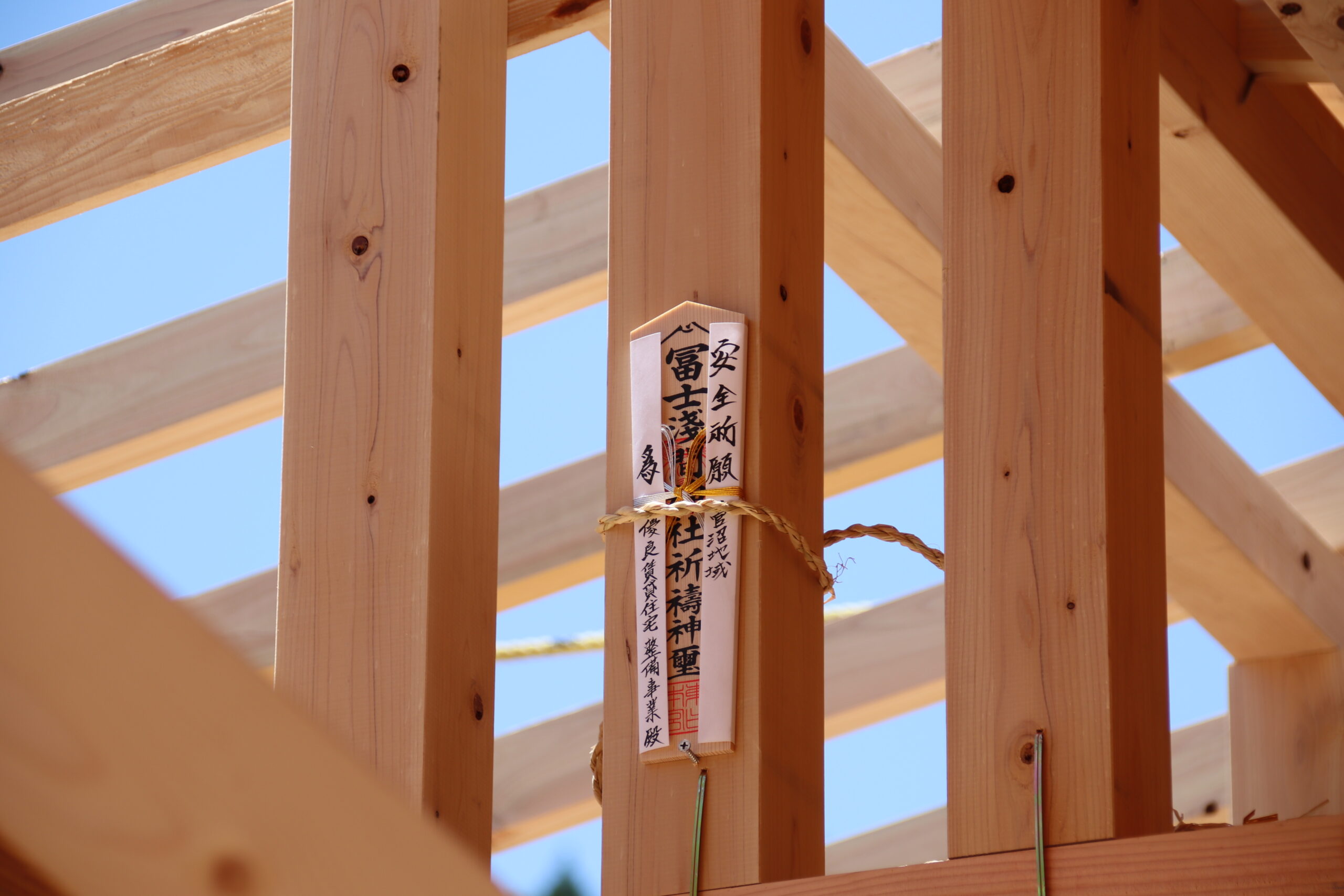

- 皆さんに書いていただいた”棟札”は建物の屋根裏に設置されます。
- 来年春(2027年)には、入居予定者様および近隣住人様、自治体関係者様との顔合わせ、コミュニティ形成を目的とする竣工イベントを予定しています。お楽しみに!
- 親子で組み立てるフォトフレームも大人気。他のイベントも沢山の方達に参加していただきました。
-
-
-
- 2026年5月30日 上棟式を開催しました。晴天に恵まれ、約150人もの来場者を迎えることができ楽しい一日となりました。 ※参加者の掲載は承諾をいただいております。
-

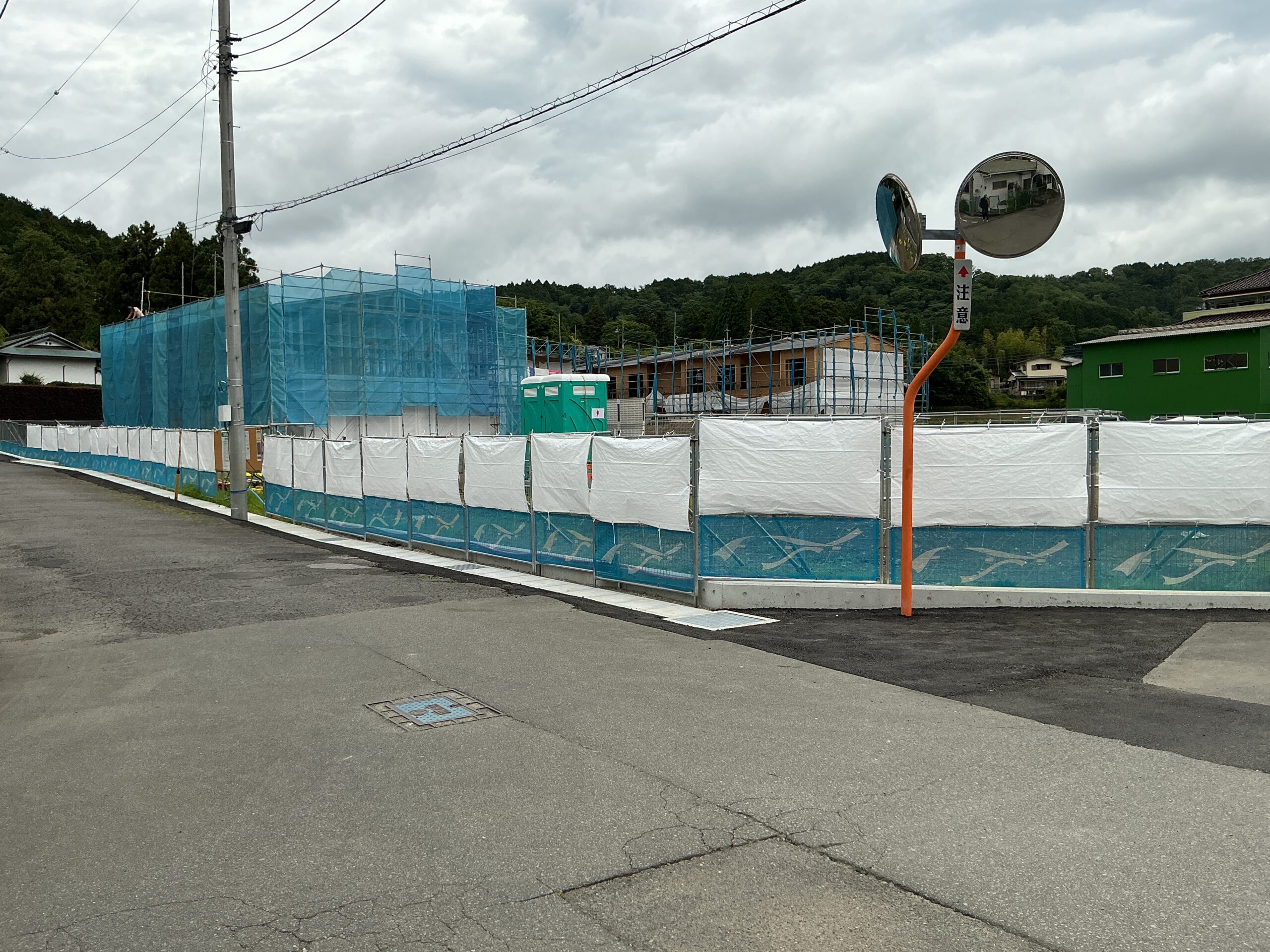

- 2026年5月末(北側)
- 2026年5月末(西側)
- 2026年5月中旬
- 2026年5月中旬 各検査も問題なく完了しています。
- 2026年4月末 小山町庁舎と富士山、そして「こいのぼり」。毎年の風物詩の光景です。
- 2026年4月末(西側)

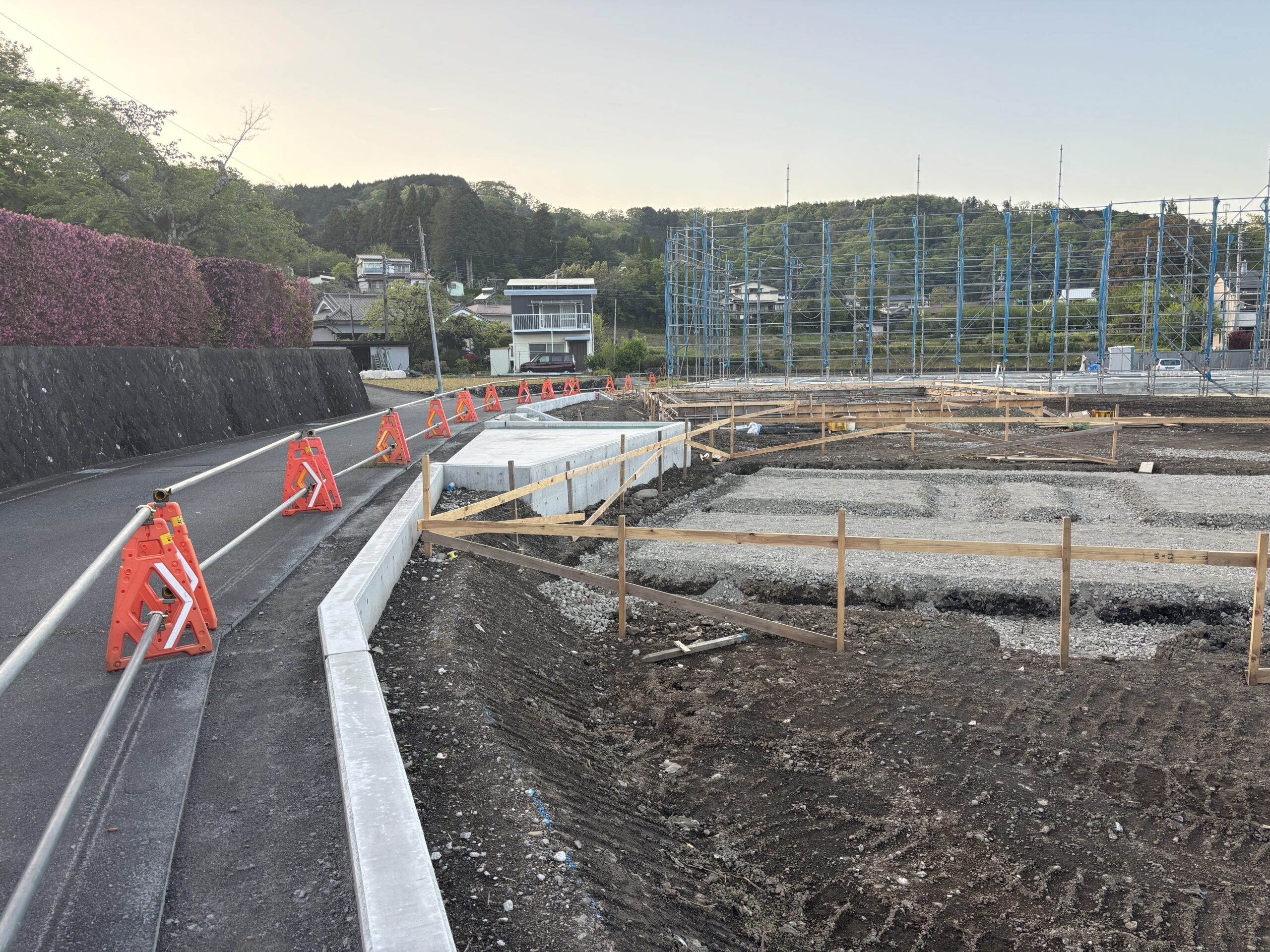

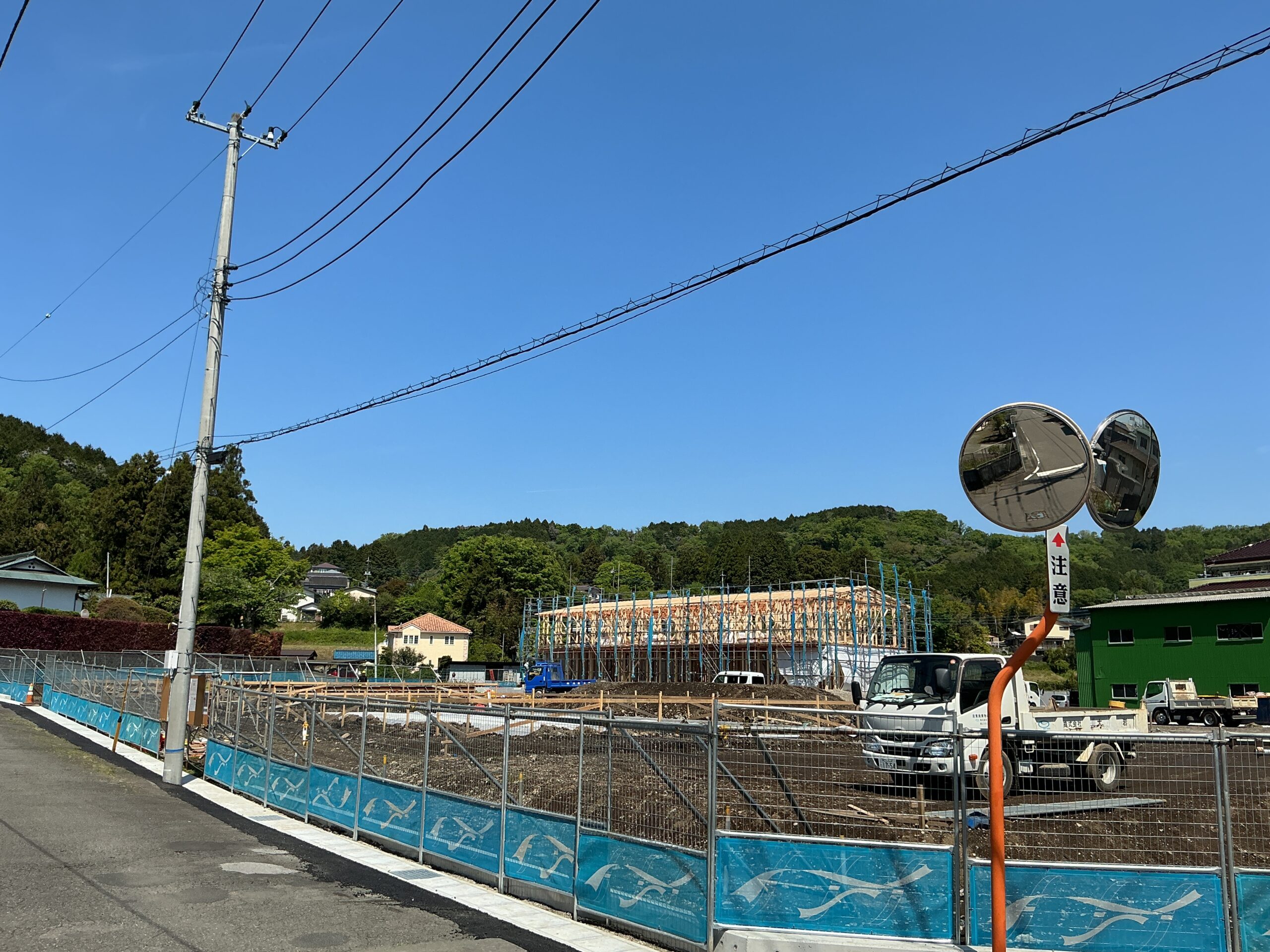

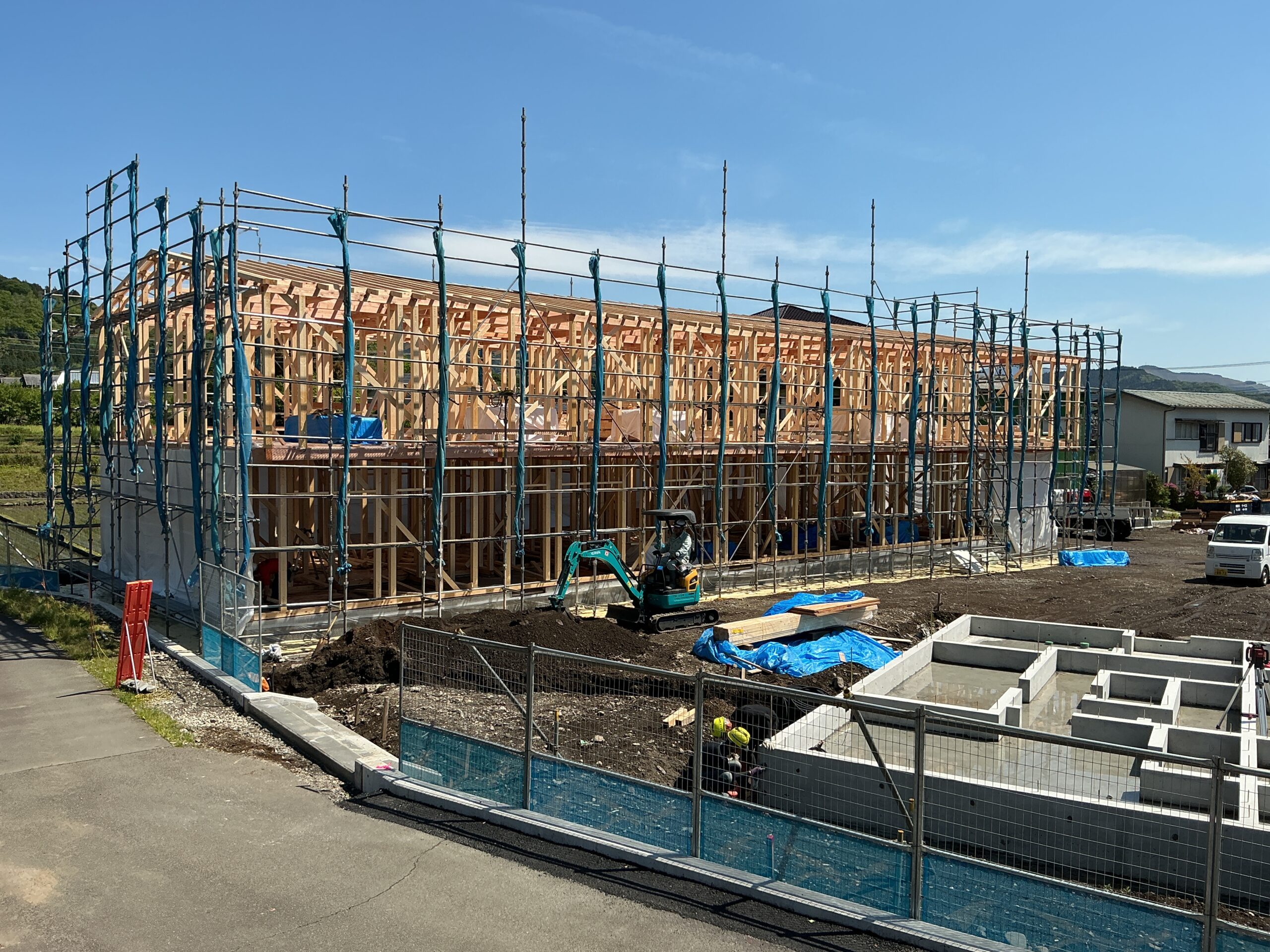

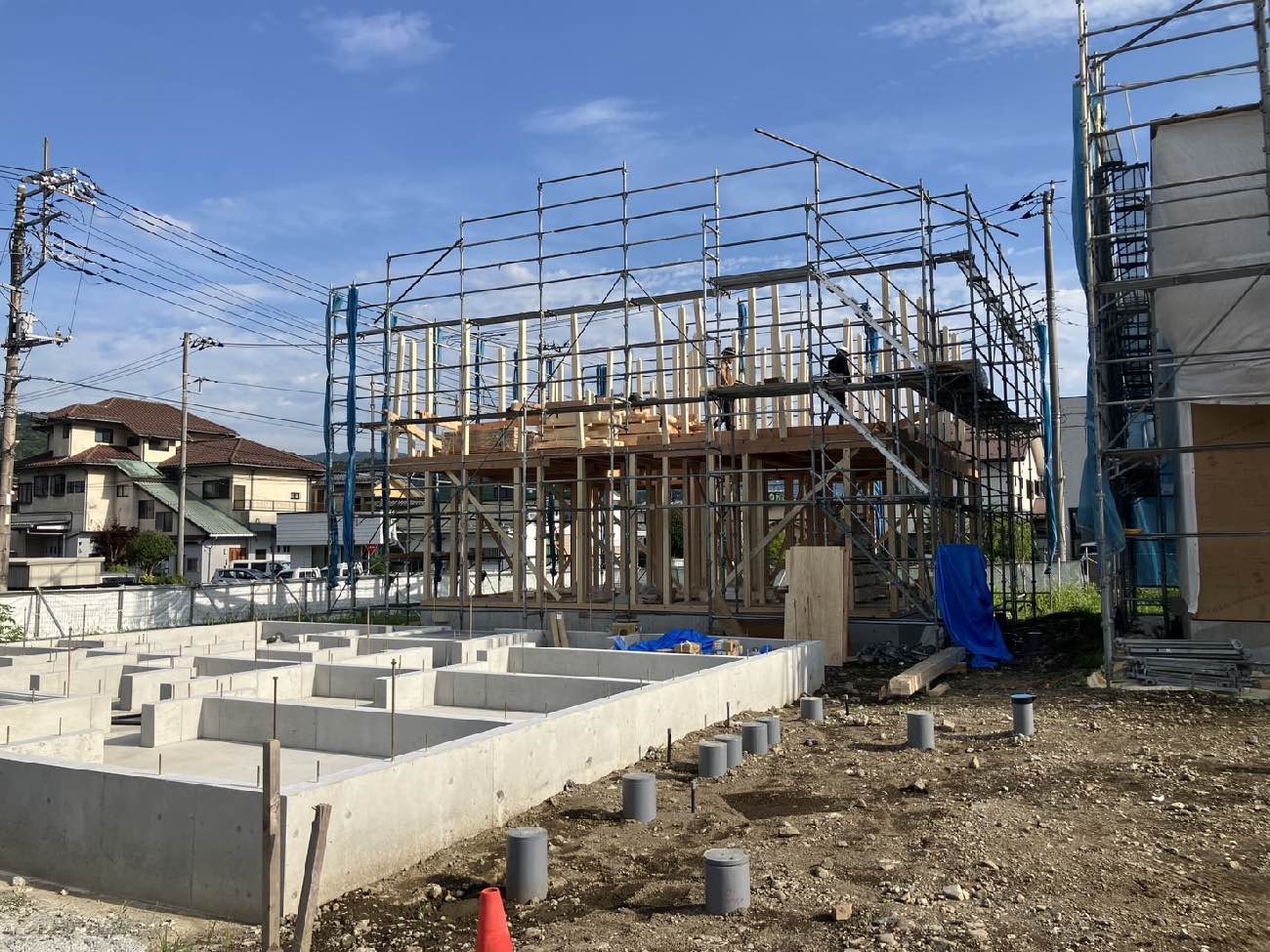

- 2026年4月末 北側より順次、基礎工事、建方へと進んでいます。5月30日に上棟イベントを予定しています。
- 2026年4月 (西側)

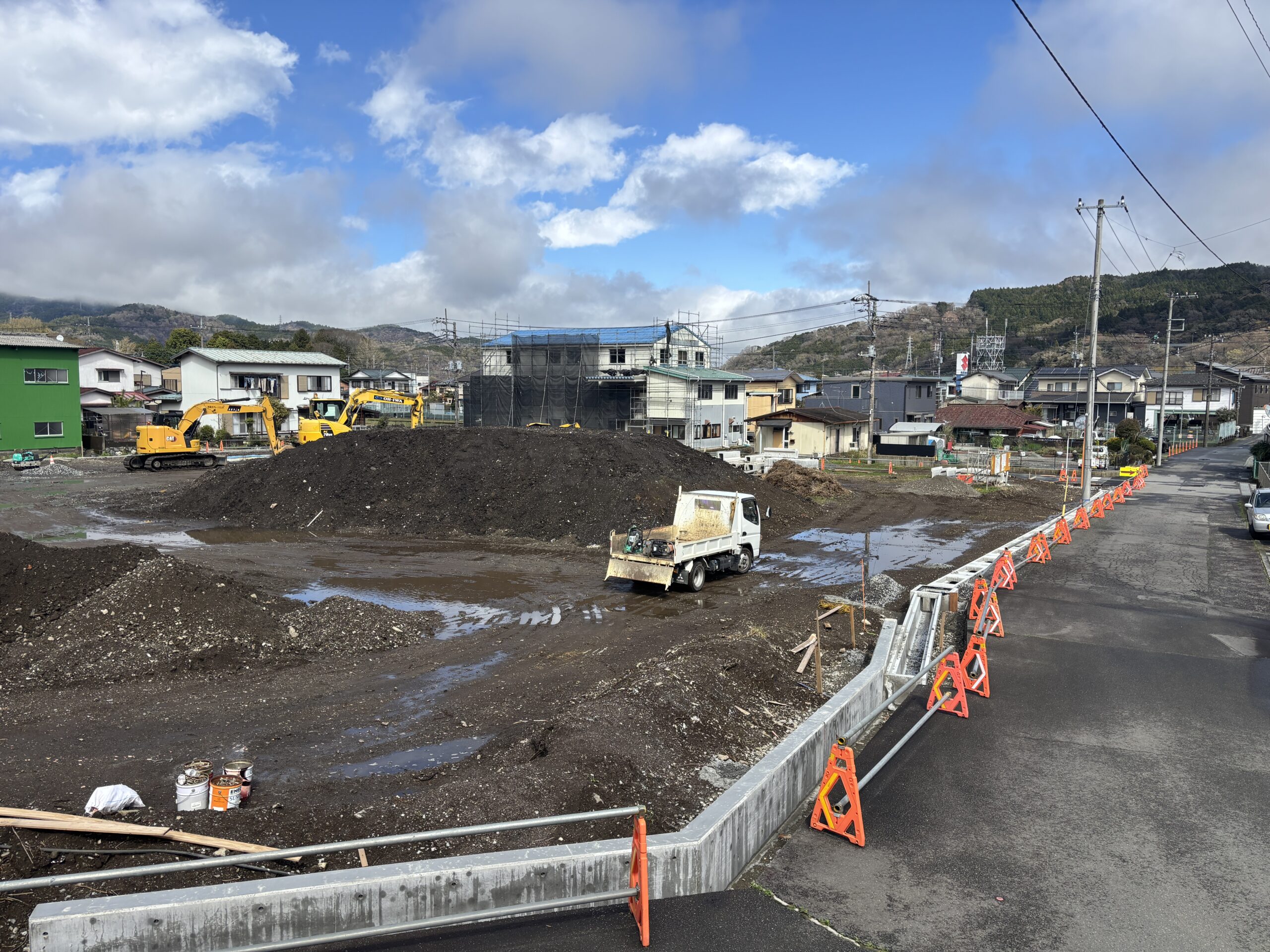

- 2026年4月 造成工事がだいぶ進んできました。(北側)
- 2026年4月 富士スピードウェイ2026が開催。花火も打ち上げられとてもきれいです。現場からは車で10分ほどで到着する距離です。

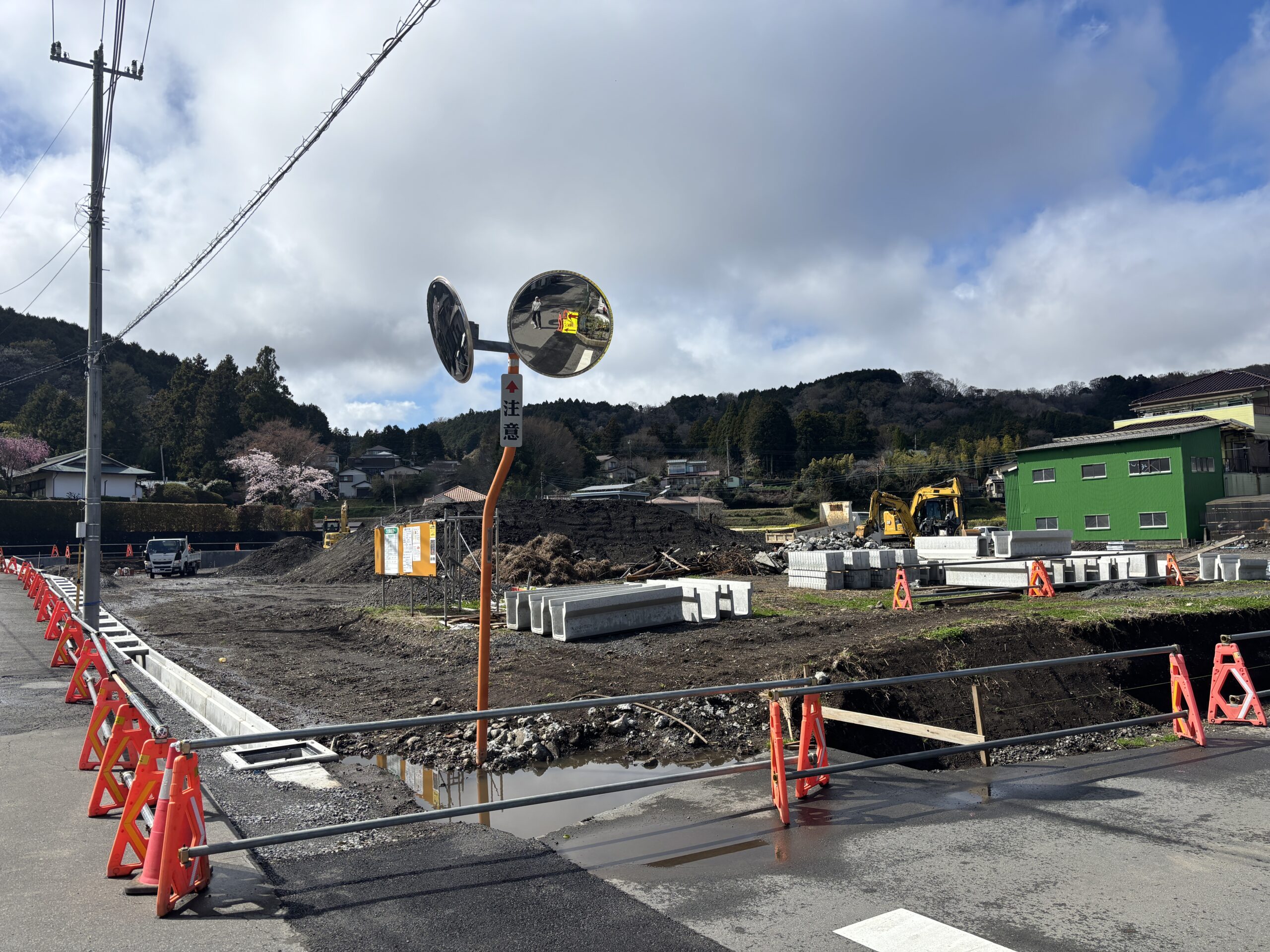

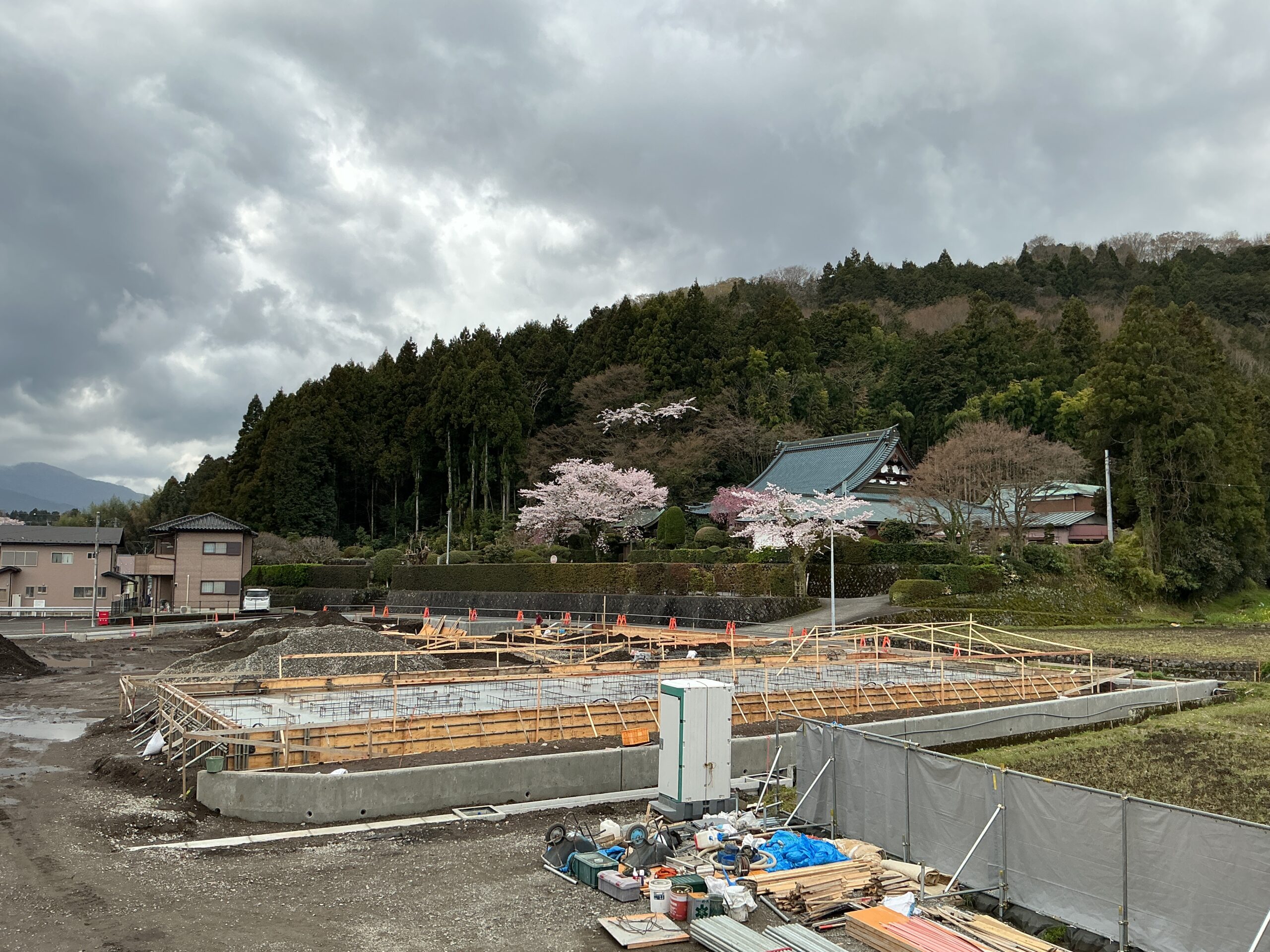

- 2026年3月 北側棟より基礎工事を始めました。桜も開花し春を感じます。

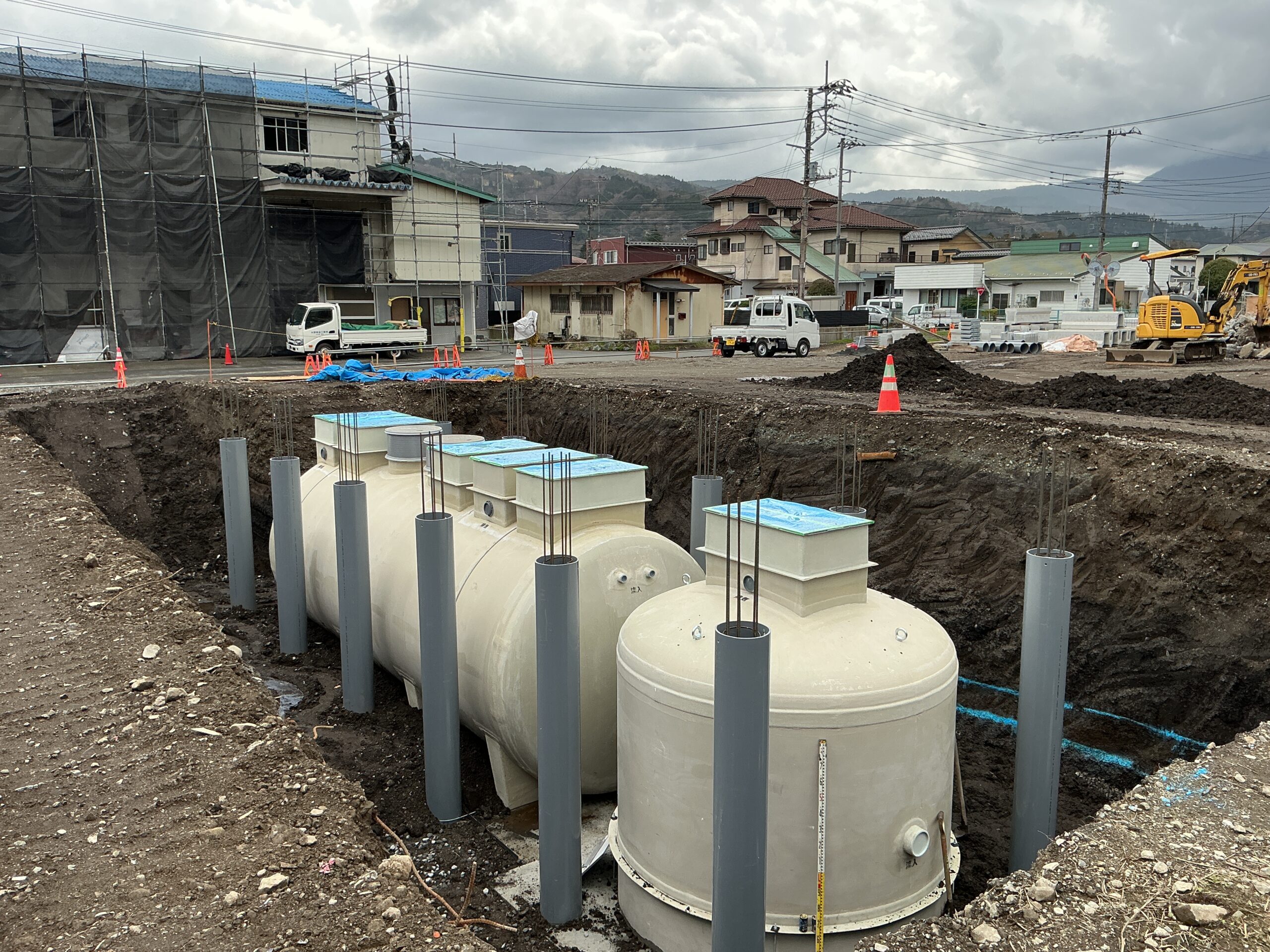

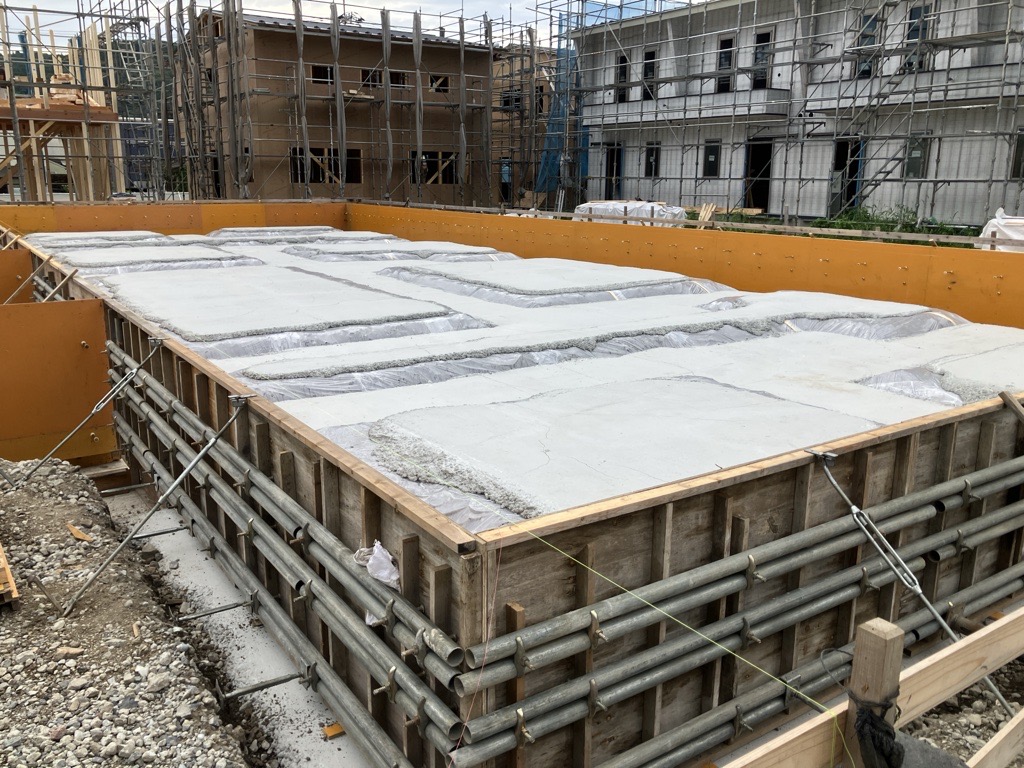

- 2026年3月 合併処理槽を設置しました
- 2026年3月
- 2026年3月
-

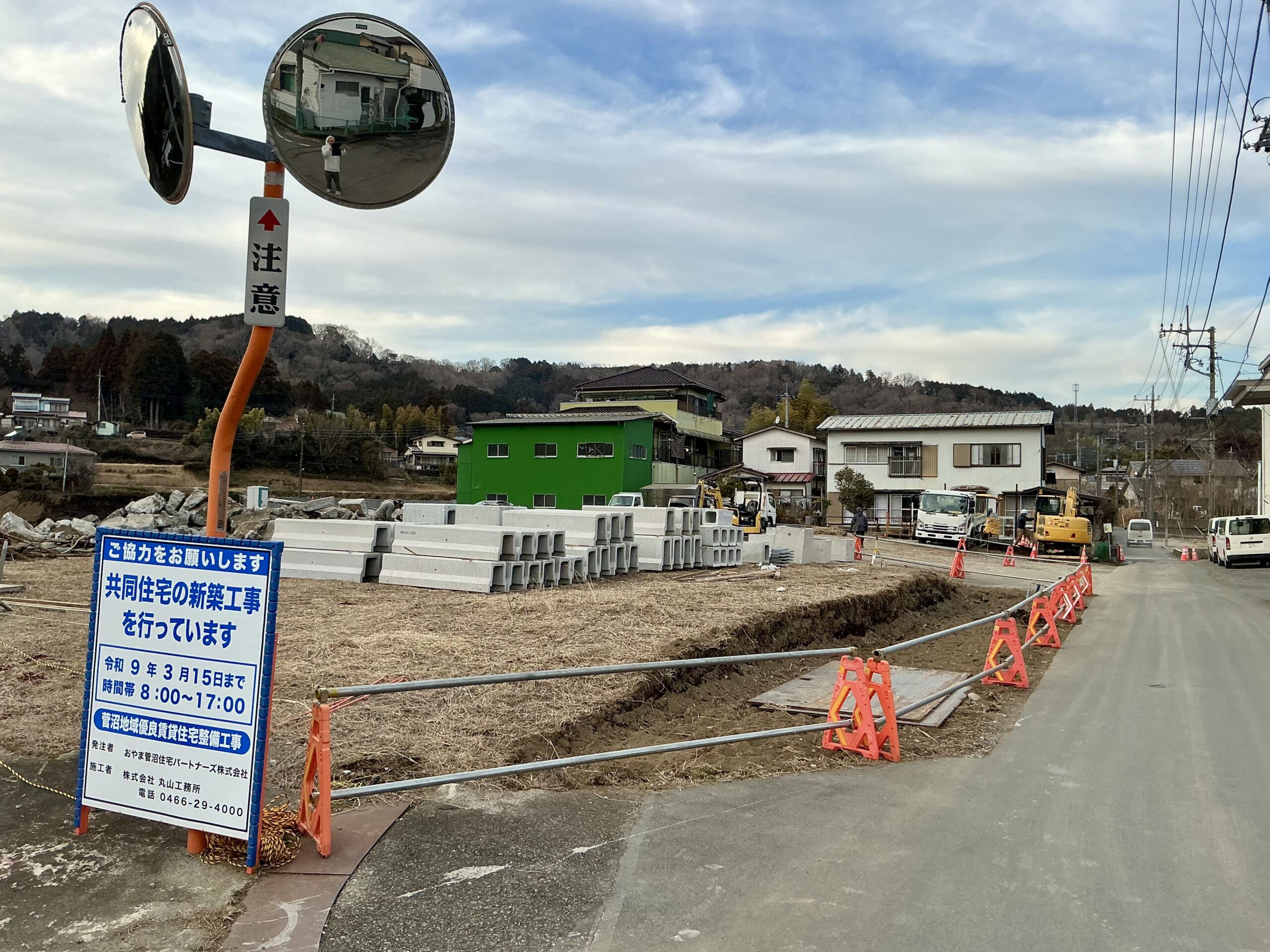

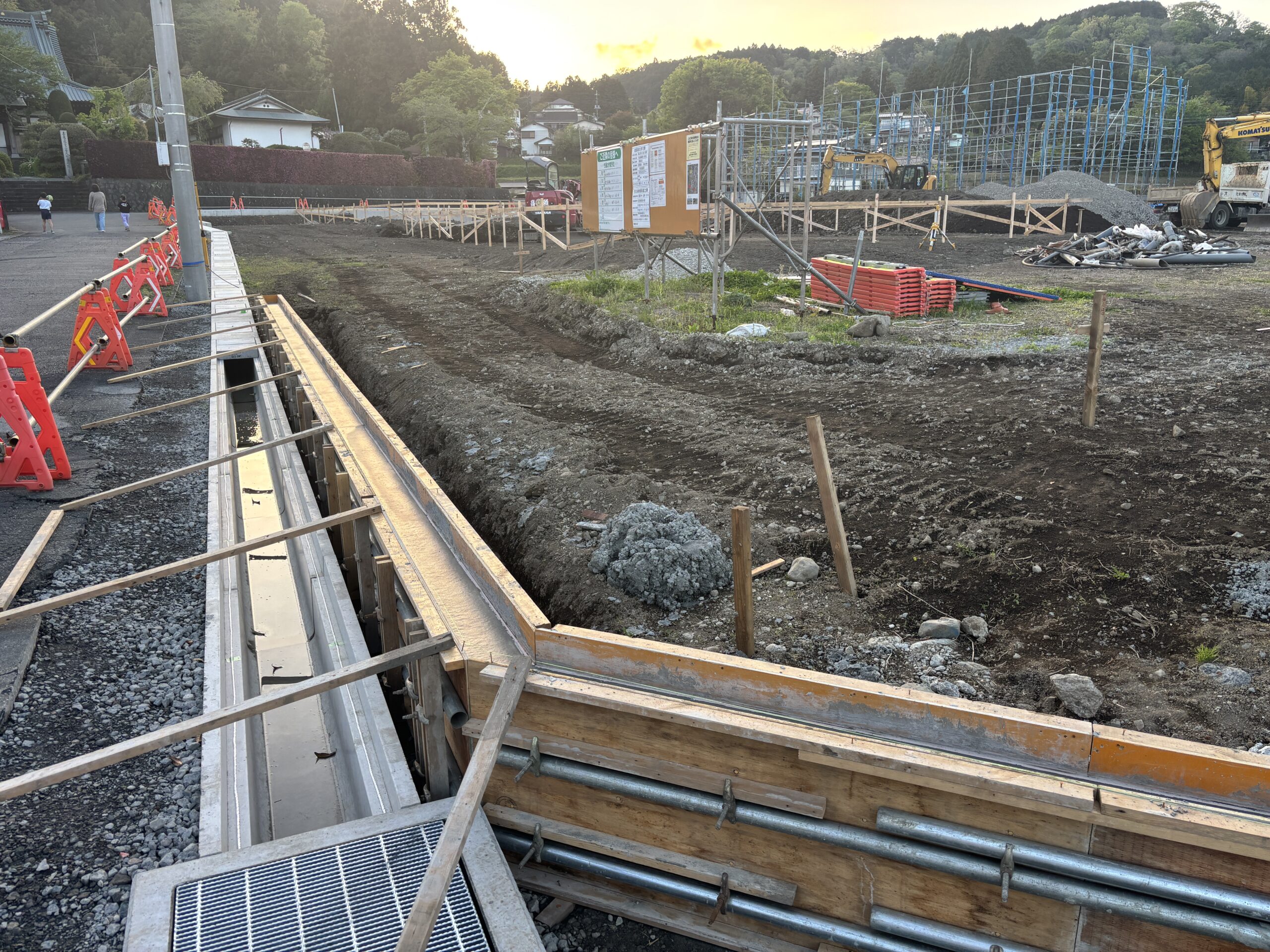

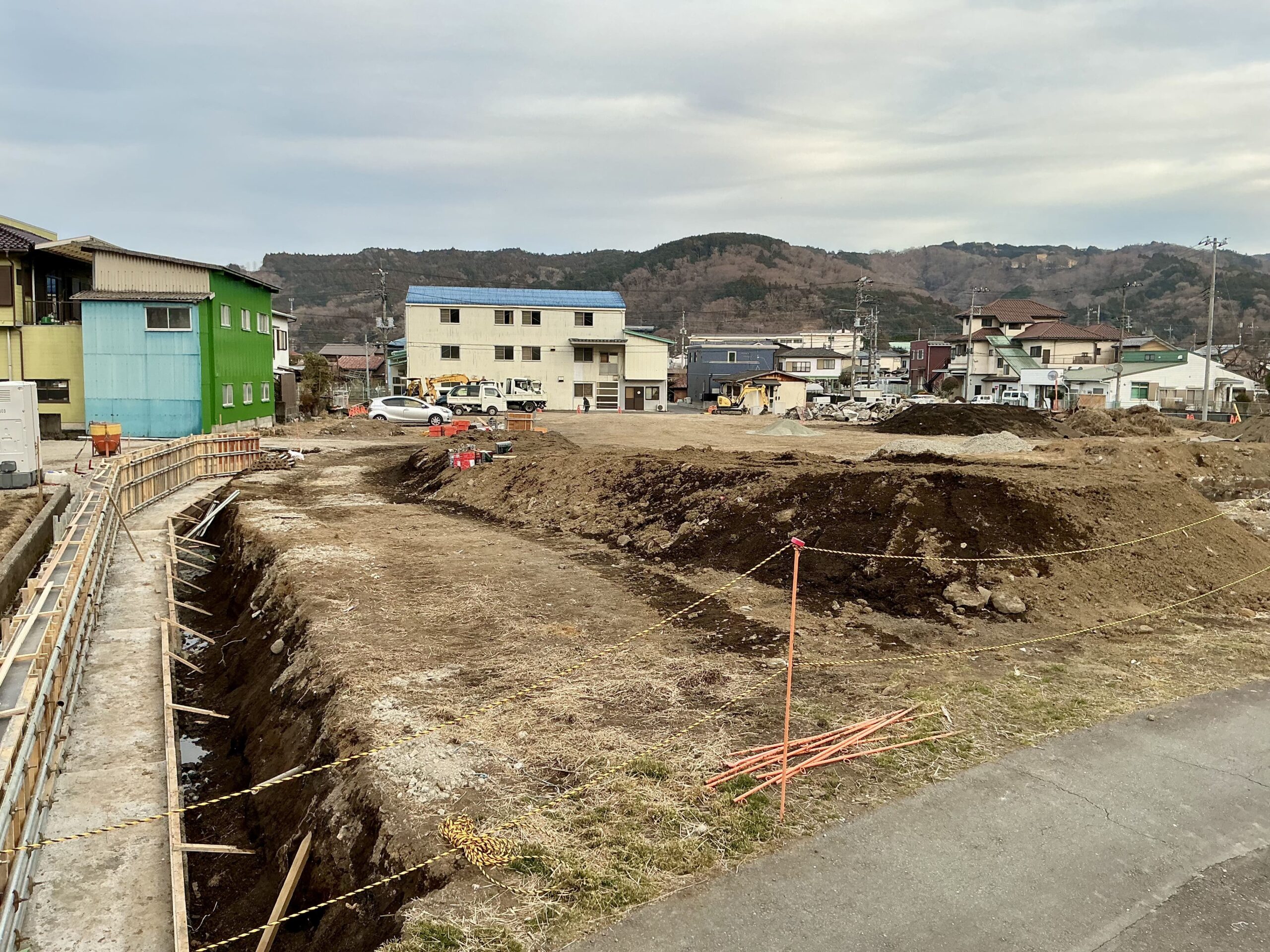

- 2026年1月 計画地の造成工事を着工しました
- 2025年12月9日 富士浅間神社 神職により安全祈願祭を執り行いました。
-
-
-
- 2025年6月30日 基本協定締結後、町主催による住民説明会を開催。事業内容、SPCの紹介を主に説明し、ご意見をいただきました。
- 2025年8月26日 小山町とSPC(おやま菅沼住宅パートナーズ株式会社)との事業契約が締結されました。
